南二环174座高压铁塔开拆 部分区域或短时停电

标签南二环  2013-12-19 09:02

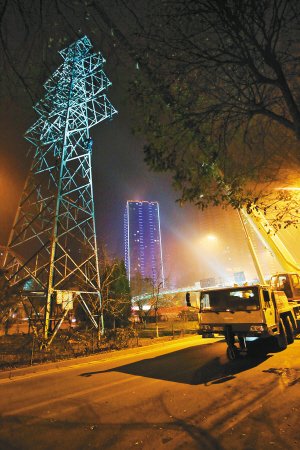

  昨晚,南二环高压铁塔拆除现场 记者 李安定 摄

  本报讯 昨晚11时,市政、供电部门正式开始拆除南二环东段沙坡变电站南侧的一座高压铁塔。预计2014年1月,南二环线缆落地工程全线将正式完工。届时,存在于南二环沿线的174座高压铁塔和线缆密布的“蜘蛛网”将消失在人们的视野中。

  36米“大个子”高压铁塔被拆除

  南二环线缆落地工程东起南二环与东二环交会处沙坡变电站,西至西二环昆明路口,全长约24公里,投资约4.3亿元,设计将南二环沿线和交叉跨越的架空电力线路及电信、移动、联通等线网全部落地。

  昨晚,施工人员首先开始对南二环东段沙坡变电站南侧绿化带上的一座36米高的高压铁塔进行拆除。晚10时许,交警部门开始对附近道路进行小范围临时封闭,随后电力部门施工人员爬上铁塔,展开拆卸螺丝等相关工作。为确保施工安全,起重机同时在铁塔顶端进行牵引。经过约1个小时的施工,高压铁塔上半部分先被拆卸下来,随后再拆下半部分,并进行切割分解。

  81座高压铁塔年底前拆除

  南二环高压铁塔共有174座,从1994年起开始陆续建设,高度从36米到46米不等。

  按照施工计划,今年年底前,将完成南二环东段(雁塔变电站以东至沙坡变电站之间)81座铁塔、104根水泥电杆和4座钢管杆的拆除。明年1月底前,南二环全线线缆落地工作将全部结束。

  据了解,此次迁改单项工程是我市有史以来,电力线路迁改落地工程中最复杂、规模最大的一次。

  线缆“落入”地下管沟

  据了解,本月15日,从沙坡变电站到昆明路口约24公里的管沟施工就已经结束,这些地下管沟布置在南二环南北两侧的人行道下。其中,“雁塔变电站向东(文艺路南口)至沙坡变电站(东二环与建工路交会处)沟道内的电缆已经全部铺设到位。”西安供电局现场负责人介绍,各类架空线缆被拆除后,相关输电、通信任务将由事先埋在地下的线缆“接管”。

  据了解,这些电力管沟和弱电管道由市市政公用局组织实施,电力管沟长27384米,弱电管道长25540米,其中的电气安装工作由西安供电局组织实施。

  告别“蜘蛛网”维修更便捷

  南二环线缆落地工程开始前,沿线从太白立交到雁塔立交的绿化带里,每隔一段就会有一个高压铁塔,路边的人行道上也有不少电线杆,上面缠绕交错的各种线缆就像蜘蛛网一样,不但影响城市形象,也存在一定安全隐患。

  采访中记者看到,南二环沿线长安立交、太白立交等多处施工路段,因线缆落地工程施工占用的绿化带已基本恢复。恢复后的绿化带变得更加开阔,过往车辆转弯时也安全了不少。

  此外,线缆落地后,相关的维修工作也将更加安全、方便。施工人员介绍,“过去,维修线缆要爬上爬下,落地后,就可以直接到井里维修了,更安全了。”

  沿线部分区域或短时停电

  “在迎峰过冬期间施工,电网运行方式薄弱,电网承担的安全风险很大。”记者了解到,虽然拆除工作大多将在夜间进行,但受此影响,沿线部分区域可能会出现短时间停电、限电的情况,居民、非居民用电或将受到影响。(西安晚报)
